【SMM分析】印尼30GW光伏首期招标在即:100GW目标提速!储能、并网与本地化成落地关键

来源: SMM
发布时间:2026-08-21 16:15
21篇

作品

印度尼西亚100GW光伏计划正在由政策愿景向招标阶段推进。 8月19日,印尼能源与矿产资源部长Bahlil Lahadalia在第十二届印度尼西亚国际地热大会暨展览会(IIGCE 2026)期间表示,政府已与印尼国家电力公司PLN总经理Darmawan Prasodjo就相关项目进行讨论,计划于2026年启动第一阶段30GW光伏项目招标。

8月19日,印尼能源与矿产资源部长Bahlil Lahadalia先生在第十二届印度尼西亚国际地热大会暨展览会(IIGCE 2026)期间表示,政府已与印尼国家电力公司PLN总经理Darmawan Prasodjo先生就相关项目进行讨论,计划于2026年启动第一阶段30GW光伏项目招标。 Bahlil先生表示,政府今年将进入30GW项目的第一阶段,并开始推进招标工作。此前,印尼总统Prabowo Subianto先生已提出在未来数年内建设100GW光伏发电容量,并加快淘汰柴油发电机组。 SMM认为,此次表态释放出印尼光伏政策明显提速的信号,但“启动招标”与项目完成建设、正式并网之间仍存在较长的转化链条。30GW现阶段更应被视为首期项目储备及采购目标,尚不能直接等同于2026年新增装机或组件即时需求。

首期目标由17GW升至30GW,政策预期快速上调

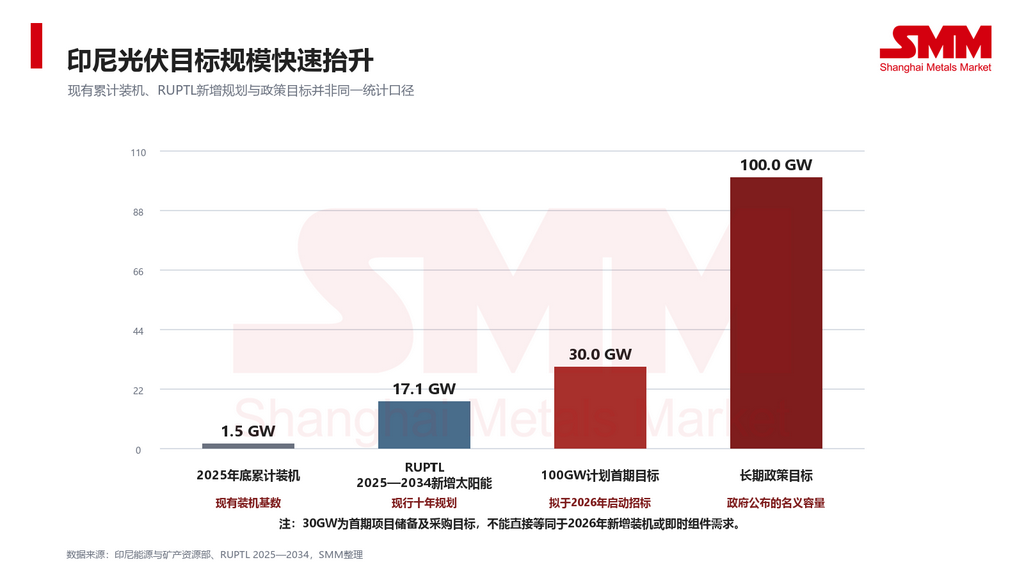

2026年5月,印尼能源与矿产资源部提出先行推进17GW光伏,并为项目配套储能设施。 此次Bahlil先生进一步将第一阶段目标提高至30GW,意味着印尼政府正在显著上调近期光伏项目推进规模。 不过,首期目标在数月内由117GW调整至30GW,也反映出100GW计划仍处于快速设计和政策协调阶段。项目最终能否形成确定需求,仍需等待正式招标文件披露项目地区、标段规模、开发模式、购电机制、储能配置以及并网时间。 根据印尼能源部数据,截至2025年底,印尼太阳能发电累计装机约1.49GW。按此计算,30GW相当于其现有光伏装机规模的约20倍,100GW则接近现有装机的67倍。 如此大规模的扩张不仅涉及组件供应,还将同步考验逆变器、储能、变压器、输配电网络、土地、工程建设、融资和长期运维能力。

30GW计划与现行RUPTL仍需进一步衔接

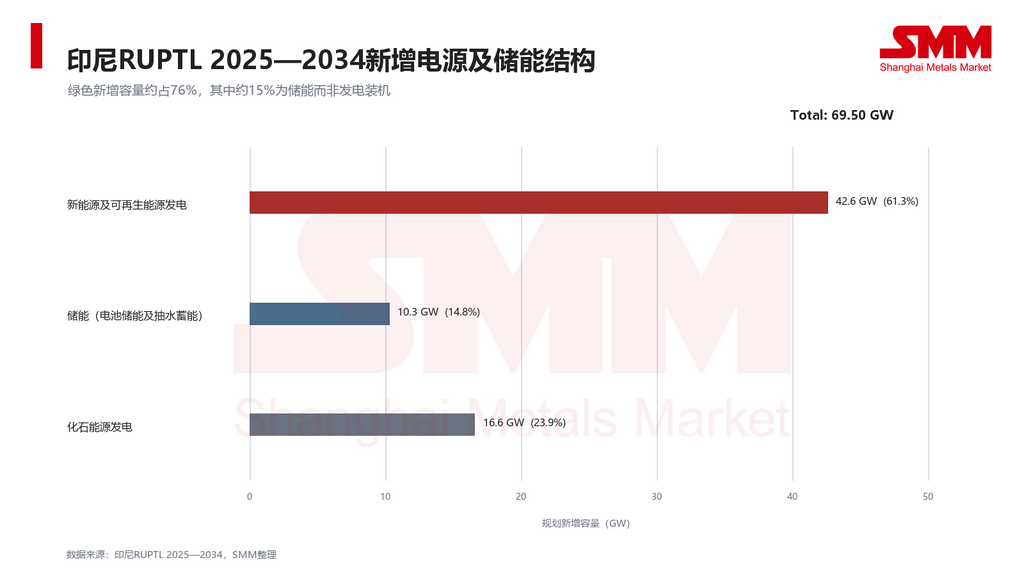

根据印尼《电力供应商业计划(RUPTL)2025—2034》,未来十年全国计划新增69.5GW电源及储能容量。其中,可再生能源及新能源发电约42.6GW,占比约61%;电池储能和抽水蓄能约10.3GW,占比约15%;化石能源发电约16.6GW,占比约24%。 因此,政府所称约76%的绿色新增容量,实际包括61%的新能源及可再生能源发电项目和15%的储能,并非全部属于发电装机,也不代表2034年可再生能源发电量占比将达到76%。 从具体技术路线来看,现行RUPTL规划到2034年新增太阳能发电约17.1GW,低于此次提出的30GW第一阶段目标。这意味着100GW光伏计划可能需要通过修订RUPTL、设立专项采购机制或新增国家级项目安排实现。 在正式规划和项目清单完成调整前,市场仍需避免将30GW政治目标直接计入确定性装机预测。

光伏不能与柴油装机简单进行一比一替代

印尼政府还提出,2026年将加快停止约13GW柴油发电容量,并以光伏等非化石能源替代。其主要政策逻辑是减少偏远岛屿及弱电网地区对柴油和进口燃油的依赖,降低高成本燃油发电对财政补贴和电力供应成本的压力。 但需要注意的是,光伏装机容量与柴油发电容量不能简单进行一比一替换。 按照15%—20%的容量因子估算,30GW光伏的全年平均出力约为4.5—6GW,且夜间无法发电。若要可靠替代柴油机组,还需要配置足够的电池储能、可调节电源、微电网控制系统及备用容量。 同时,印尼能源部2024年全国电力统计中的柴油发电装机约为5.82GW,与此次提出的13GW退役口径存在较大差异。13GW是否包含租赁机组、离网机组、备用机组或其他燃油发电设施,目前尚待政府公布更详细的项目清单。 因此,后续判断去柴油化计划的实际规模,需要重点关注具体机组、所在电力系统、年利用小时、燃料成本及替代电源配置,而不能只比较名义装机容量。

储能和电网将成为100GW计划的核心约束

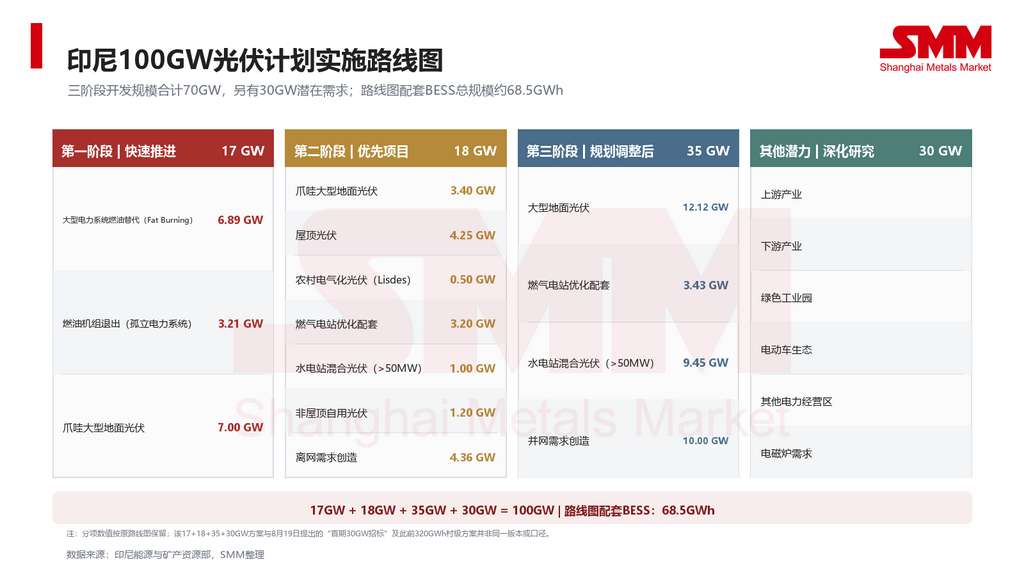

此前披露的100GW计划初步构想包括约80GW村级分布式光伏和20GW集中式光伏。其中,80GW村级项目拟覆盖约8万个村庄,按照每个村庄约1MW光伏配置,并配套总计约320GWh电池储能。 若上述设计延续,印尼100GW计划不仅是全球较大规模的光伏开发计划之一,也可能形成体量可观的储能、微电网和能源管理系统需求。 不过,本次30GW首期招标是否沿用80GW分布式加20GW集中式的项目结构,目前尚未得到确认。招标文件还需同时明确储能功率和能量容量,即分别披露GW和GWh口径。仅公布储能“容量”而不说明放电时长,无法判断其对柴油替代和电力系统可靠性的实际作用。 除储能外,输电能力也是项目落地的重要限制。印尼RUPTL规划建设约4.8万公里回路输电线路及约10.8万MVA变电容量,以解决可再生能源资源分布与用电负荷中心之间的不匹配。 对于由大量岛屿和独立电力系统构成的印尼市场而言,未来的主要瓶颈可能不是组件供应,而是项目融资、土地获取、微网改造、变压器供应、并网审批和长期运维体系。

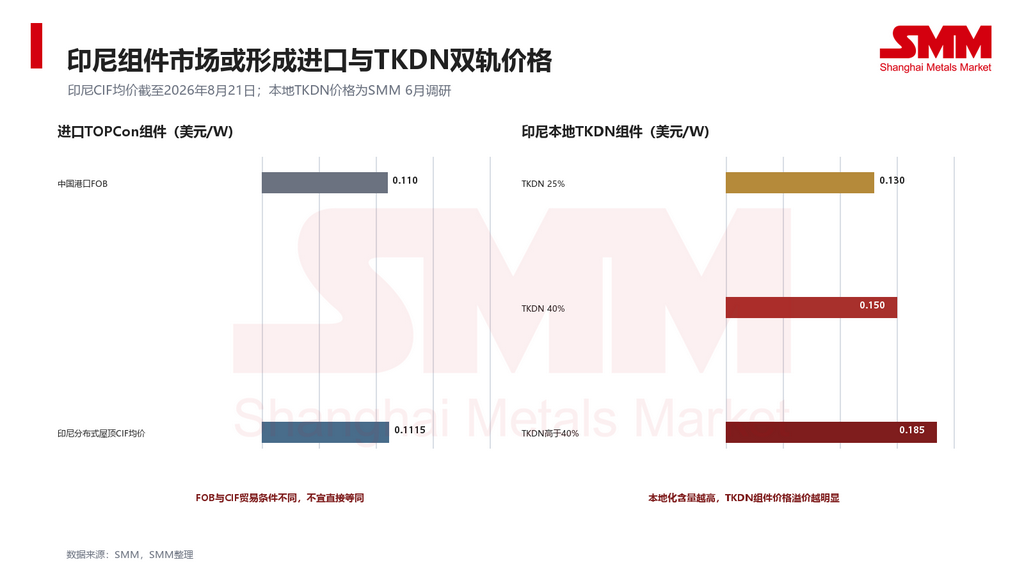

TKDN要求或形成进口与本地组件“双轨价格”

本地化要求将直接影响30GW项目的设备采购结构。 SMM此前调研了解到,印尼政府项目及PLN项目对符合TKDN本地化含量要求的组件需求正在上升。2026年部分政府及PLN项目已开始与TKDN 4.0要求衔接,本地组件企业在强制本地化项目中具备明显的准入优势。 根据SMM 2026年6月调研,当时中国TOPCon组件FOB价格约为0.110美元/W,出口至印尼的CIF价格约为0.114美元/W。相比之下,印尼本地TKDN 25% TOPCon组件价格约为0.130美元/W,TKDN 40%产品约为0.150美元/W,本地化含量高于40%的产品价格可达到约0.185美元/W。 这意味着,低价进口组件虽然能够降低市场化项目的初始投资,但未必能够直接进入具有强制本地化要求的政府和PLN项目。随着30GW招标推进,印尼组件市场或进一步形成两套价格体系: 一是以进口高效组件为代表的市场化价格;二是以本地TKDN组件为代表的政策项目价格。 TKDN政策有利于推动印尼本地电池、组件、玻璃、边框及辅材制造,但较高的本地化溢价也可能抬升项目投资成本、购电协议价格和融资压力。如何在本土产业培育与低成本光伏开发之间取得平衡,将成为招标机制设计的重要看点。

招标规模不等于短期组件订单

从印尼既有项目节奏来看,大型招标从发布到商业运营通常需要数年时间。 例如,PLN于2026年4月启动1.225GW Mentari Nusantara I 项目招标,并采用“GIGA ONE”打捆采购机制,项目计划到2029年实现商业运营。这表明,即使首期30GW招标在2026年内正式启动,其组件采购、融资关闭、工程建设及并网需求也可能分阶段释放。 对于组件、逆变器和储能企业而言,30GW目标有望显著提高印尼中长期市场空间,但短期内不宜将全部规模转化为现货订单预期。真正能够形成设备需求的,应是完成项目授标、签署购电协议、落实土地和并网条件并完成融资关闭的项目容量。

SMM观点:政策空间已经打开,项目转化率比目标规模更重要

SMM认为,印尼此次提出启动30GW首期招标,意味着100GW计划正在从政策愿景逐步进入采购和执行阶段,有望显著提升东南亚光伏、储能及微电网市场的中长期需求预期。 但现阶段决定市场实际增量的核心变量并不是30GW这一名义数字,而是首批项目的转化率和执行时间。 后续建议重点跟踪以下节点: 第一,PLN后续发布的正式招标文件,以及30GW是否一次性招标或分年度、分地区实施; 第二,分布式和集中式项目,其他能源及是否配储能的具体比例; 第三,购电协议、项目电价、融资担保及合作社参与模式; 第四,储能系统的GW/GWh配置、放电时长和电池更换机制; 第五,TKDN本地化比例、豁免条件及本地组件产能的实际交付能力; 第六,13GW柴油机组的具体退役清单及替代时间表; 第七,项目授标、融资关闭、开工和商业运营日期。 整体来看,印尼光伏市场的政策上限正在快速打开,但行业机会将更多集中于具备本地合规、系统集成、弱电网适配、储能配置和长期运维能力的企业。未来竞争预计也将由单一组件价格,逐步转向“光伏+储能+微电网+融资+本地交付”的综合解决方案能力。

此外,由SMM(上海有色网)主办的2026 SMM东盟光储峰会将于2026年11月10—11日在印度尼西亚雅加达举行。本届峰会将围绕东盟光伏与储能市场趋势、政策环境、本地化要求、技术创新、项目开发及投融资合作展开,并设置主论坛、供需对接、商务洽谈和企业参访等环节,预计汇聚来自11个以上国家及地区的250余位产业代表和25位以上演讲嘉宾,推动政府机构、电力企业、项目开发商、EPC、光储设备企业、系统集成商及投资机构建立合作联系,共同探讨印尼100GW光伏计划及东盟新能源市场的落地机遇。
